地盤改良工事

08.03.17

地鎮祭が終わった直後に神主さんと入れ替わるように地盤改良業者さんが登場。午後からすぐに機材搬入、そして工事を進めるらしい。

とりあえず、昼飯を食って、その他の用事を済ませてから現場に戻ってみた。

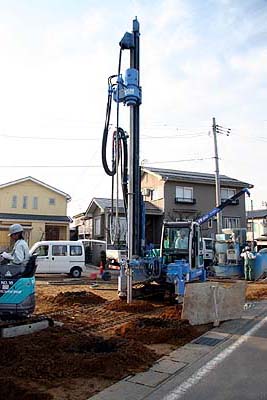

どど〜ん。大型マシン登場。

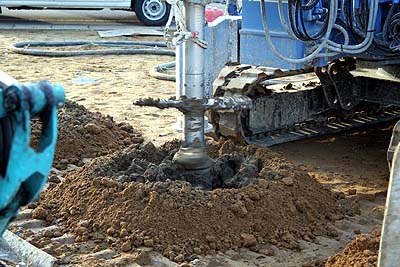

ぐりんぐりん回って掘る。3メートルまで掘って、コンクリートを注入、土とコンクリートを練り込むようにして、コンクリートの柱を地中に作る。建物のほとんどすべての柱の真下にφ600mmX3000mmの柱を造る。その数39本。

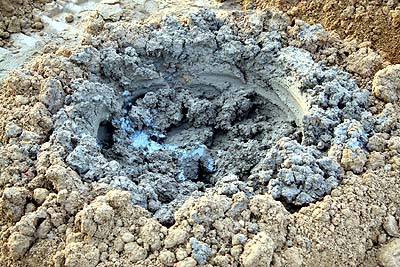

掘って機械を抜いた直後がコレ。粘土質のように見える部分がコンクリート。

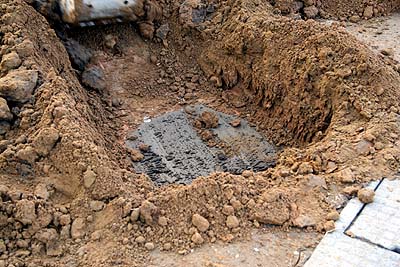

コレを規定の深さに揃えるようにパワーショベルで整地。直径の見た目は185/60R14程度。基礎の深さやガレージの水捌け勾配まで考慮して場所によって深さを決めているようで、何度も深さを測定しながら慎重に少しずつ削っていた。かなり高精度な工事らしい?

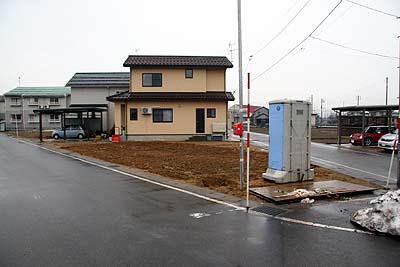

工事は二日間で終わったようで、綺麗に整地されていた。仮設トイレと仮設電力が設置完了。 仮設水道はまだ。地盤改良工事の時に必要となった水は、向かいのMさんからお借りした。実はこのMさんの家も今村工務店が建築したモノで、そんなコネも有って水道をお借りすることが出来た。どうも有難うございました。

次は基礎工事開始だ。
